Dự án căn hộ cao cấp Hanoi Melody Residence tiếp tục ghi nhận những cột mốc thi công quan trọng. Bước sang tháng 8/2026, toàn bộ các tòa căn hộ thuộc dự án đã hoàn thành công tác cất nóc và đang tập trung tối đa nhân lực, máy móc để đẩy nhanh giai đoạn hoàn thiện bên trong.

Dưới đây là thông tin chi tiết về tiến độ xây dựng thực tế tại công trường tính đến thời điểm hiện tại.
1. Bảng Tổng Hợp Tiến Độ Chi Tiết Tháng 8/2026
| Tòa Căn Hộ | Kết Cấu Khung Bê Tông | Xây Tường Bao & Ngăn | Trát Tường | Thi Công Cơ Điện (M&E) |
| Tòa NO4 | Đã cất nóc | Thi công đến tầng 18 | Hoàn thành đến tầng 12 | Thi công đến tầng 10 |
| Tòa NO2 | Đã cất nóc | Thi công đến tầng 15 | Hoàn thành đến tầng 11 | Thi công đến tầng 8 |
| Tòa NO3 | Đã cất nóc | Thi công đến tầng 15 | Hoàn thành đến tầng 11 | Thi công đến tầng 8 |
2. Chi Tiết Các Hạng Mục Thi Công Tại Công Trường

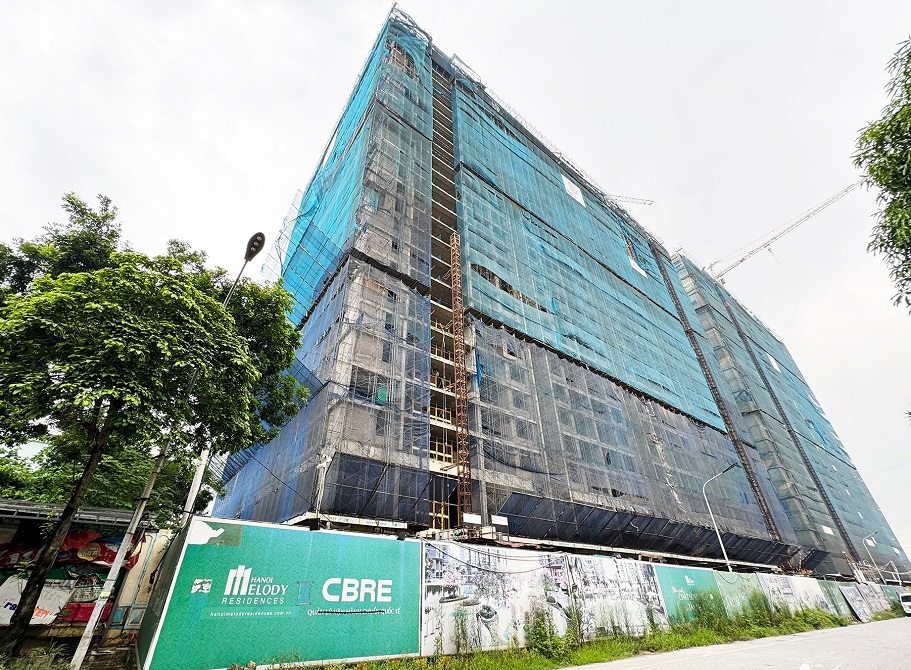

🟢 Tòa NO4: Tốc Độ Thi Công Dẫn Đầu
Tòa NO4 hiện đang là tòa có tiến độ hoàn thiện nhanh nhất tại dự án:
-
Kết cấu: Đã hoàn thành cất nóc toàn bộ tòa nhà.
-
Xây thô: Công tác xây tường gạch ngăn phòng và tường bao ngoài đã cán mốc tầng 18.
-
Trát tường: Công tác trát trong và trát ngoài đạt tiêu chuẩn đã hoàn thiện xong tầng 12.
-
Hệ thống Cơ – Điện (M&E): Đội ngũ kỹ sư đang triển khai đi đường ống điện, nước, PCCC và điều hòa không khí âm tường tới tầng 10.

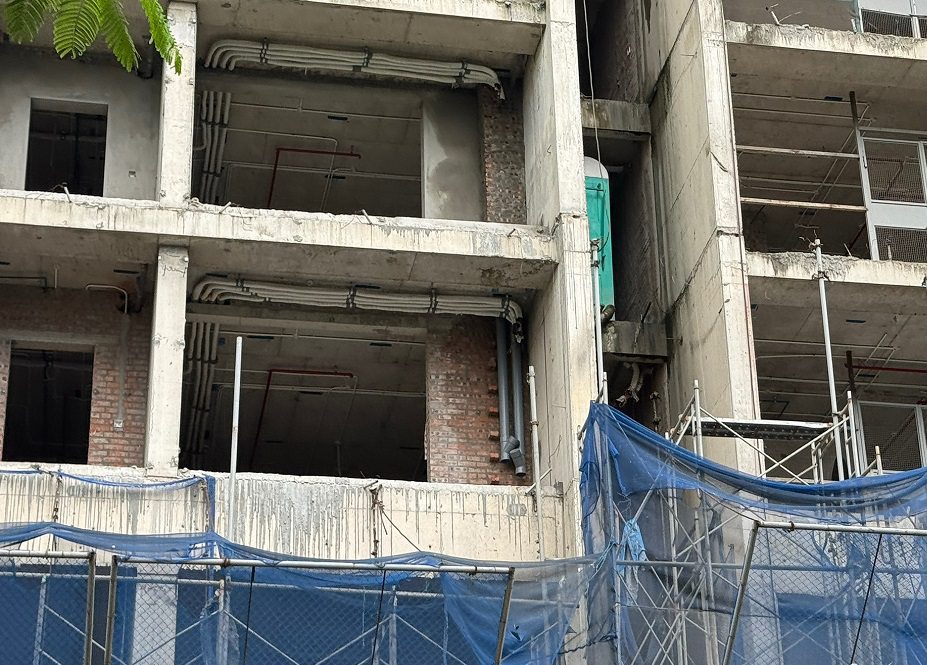

Thi công cơ điện tòa N04

🟢 Tòa NO2 & NO3: Thi Công Đồng Bộ & Song Hành
Hai tòa NO2 và NO3 giữ tiến độ thi công tương đương, đảm bảo tính đồng bộ cho toàn khu:
-
Kết cấu: Đã hoàn thành cất nóc đúng kế hoạch.
-
Xây thô: Đang triển khai xây tường ngăn các căn hộ đến tầng 15.
-
Trát tường: Hoàn thiện bề mặt trát phẳng đến tầng 11.
- Hệ thống Cơ – Điện (M&E): Đã phủ sóng thi công đến tầng 8, chuẩn bị cho các bước lắp đặt thiết bị đầu cuối.

3. Đánh Giá Từ Chuyên Gia Về Tiến Độ & Chất Lượng
-
Giai đoạn vàng hoàn thiện: Việc 100% các tòa đã cất nóc đánh dấu mốc quan trọng, giúp công trình không còn phụ thuộc nhiều vào yếu tố thời tiết mưa bão. Ban quản lý dự án hiện đang tập trung triển khai cuốn chiếu các hạng mục bên trong (xây, trát, cơ điện) để đảm bảo tính liên tục.
-
Kiểm soát chất lượng khắt khe: Các hạng mục xây trát và lắp đặt đường ống cơ điện ngầm được nghiệm thu chặt chẽ theo từng tầng trước khi chuyển bước thi công, đảm bảo các tiêu chí về chống thấm, cách âm và an toàn PCCC.
-
Tiềm năng tăng giá thị trường: Việc tiến độ thi công duy trì ổn định và hiện hữu rõ ràng tại tâm điểm Linh Đàm giúp khách hàng mua ở thực an tâm, đồng thời tạo lực đẩy thanh khoản tích cực cho thị trường thứ cấp.
4. Tổng Quan Dự Án Hanoi Melody Residence
-
Tên thương mại: Hanoi Melody Residence
-
Vị trí: Khu đô thị Tây Nam Linh Đàm, P. Hoàng Liệt, Q. Hoàng Mai, Hà Nội
-
Đơn vị phát triển / Chủ đầu tư: Tập đoàn Hưng Thịnh / Tập đoàn Khải Hưng
-
Quy mô: 3.28 ha bao gồm 4 tòa căn hộ cao cấp và hệ thống tiện ích khép kín (bể bơi điện phân muối, trường mầm non, công viên nội khu, 3 tầng hầm đỗ xe thông minh).
-
Hình thức sở hữu: Sổ hồng lâu dài.
5. Liên Hệ Nhận Thông Tin & Đăng Ký Xem Thực Tế Công Trường
Quý khách hàng quan tâm đến tiến độ xây dựng, bảng giá cập nhật mới nhất hoặc quỹ căn chuyển nhượng giá tốt tại dự án Hanoi Melody Residence:
-
📞 Hotline / Zalo: 0989 663 858
-
📍 Văn phòng bán hàng: KĐT Tây Nam Linh Đàm, Hoàng Mai, Hà Nội.
-
⏰ Hỗ trợ: Tư vấn chuyên sâu & Dẫn tham quan dự án 24/7.
